科普丨电站保险买错一项,百万损失差点无法理赔!

日期:2025-09-04    来源:能课堂

国际太阳能光伏网

2025
09/04
08:29
文章二维码

手机扫码看资讯

关键词: 光伏电站 光伏项目 光伏组件

2024年7月14日,齐齐哈尔拜泉县一心村遭遇了罕见的飑线风——瞬时风速34m/s,相当于十二级台风。第二天一早,村支书老赵发现,去年刚并网的那座300kW村级扶贫电站,支架被连根拔起,组件碎了一地。初步估算,直接损失120万元,相当于全村两年的集体收入。

老赵第一时间拨通保险公司的客服电话,得到的回复却像一盆冰水:“您投的是普通财产险,条款里没把‘光伏组件’列为保险标的,无法立案?!贝迕衩倾铝恕背趺髅骰?000多元保费,怎么就成了“白交”?

被拒赔后,一心村一纸诉状把保险公司告到拜泉县法院。2024年10月,法院公开审理此案。判决书:保险公司在投保时未就“光伏设备是否属于保险标的”向投保人作明确说明,属于格式条款未尽提示义务,判令全额赔付118.7万元。消息一出,行业哗然——光伏保险买错一个条款,差点让百万损失无人买单。

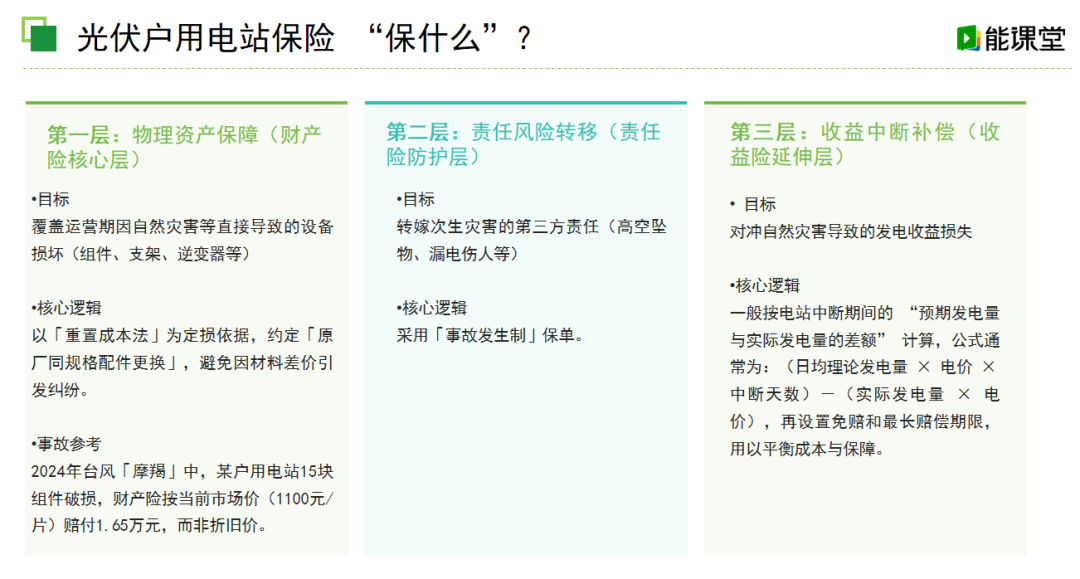

可投保的五大险种与适用场景

1.财产一切险(含施工期)

覆盖火灾、暴风、雷击、洪水等“飞来横祸”。2024年英大财险对河北某160MW农光互补项目暴风损失赔付329万元。

2.营业中断险

当灾害导致停机,按“理论发电量×上网电价”赔偿。

3.太阳辐射指数保险

针对资源年际波动。2022年青海某50MW电站因连续阴雾获赔87万元,触发条件为太阳辐射指数低于保证值10%。

4.25年期组件质量及功率补偿保险

由组件厂统一投保,慕尼黑再、人保等共保。实际功率低于承诺值即可索赔,无需举证缺陷。

5.第三者责任险

屋顶分布式项目必配。人保2024年深圳案例:逆变器起火波及楼下仓库,赔偿第三方损失68万元。

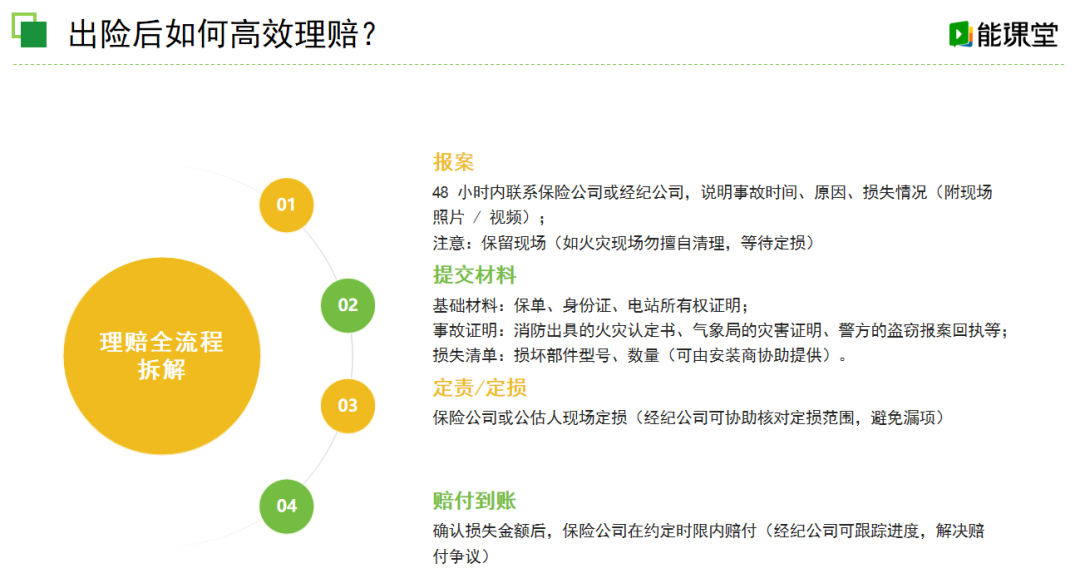

理赔流程拆解:

以2024年阳光财险处理的963件赔案为样本,平均结案周期3天,最快5小时到账。关键动作只有四步:

1.报案:APP上传故障代码、气象证明、购机发票(缺一不可)。

2.远程初核:理赔员通过“组件序列号+无人机航拍”完成80%工作量。

3.现场复勘:重点核对支架变形、直流端子烧蚀痕迹,确认非人为破坏。

4.赔付:维修发票+网银回单上传后T+1到账。

高发拒赔点与对策

1.险种买错:齐齐哈尔拜泉县一心村扶贫电站2022年因投保普通财产险(未列明光伏设备)被拒赔,法院最终判保险公司因“未尽说明义务”败诉。提示:务必在保单特别约定栏写明“光伏组件、逆变器、汇流箱”。

2.施工资质缺失:2023年山东某20MW项目因EPC方无承装修试资质,暴风后保险公司主张“重大过失”免赔。

3.发电量数据缺失:建议接入国网新能源云的电站同步备份逆变器日志,避免理赔时“口说无凭”。

成本测算与采购建议

户用5kW系统:财产险+三者险,年保费约100–150元,保额40万元,免赔额5%。

工商业1MW屋顶:财产一切险+营业中断险,年费率0.25%–0.35%,免赔额1万元或损失金额的5%,二者以高者为准。

地面50MW电站:全险种打包费率0.45%–0.6%,需单独约定“支架基础沉降”与“渔光互补水位超限”除外责任。

返回 国际太阳能光伏网 首页

光伏资讯一手掌握,关注国际能源网 " 光伏头条 " 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
